Как заменить модель Тейлора на инновационные системы управления высокотехнологичным производством |
Рассмотрим основные элементы, принципы и конкретные решения, основанные на концепции управления по ограничениям, реализованные на конкретном заводе. Приведем краткую характеристику структуры материальных потоков, а также методов информационной поддержки и показателей результативности, разработанных для заводской системы управления производством.
В рамках реализации инновационной политики на заводе, который описан в статье в качестве примера, особое внимание уделяется организационно-управленческим структурам, в первую очередь, разработке и развитию собственной системы управления производством.
Сегодня среди руководителей машиностроительных предприятий нет единства в понимании подходов к созданию соответствующих систем управления. Нередко приходится слышать, например, о попытках применения принципов TQM (всеобщего управления качеством), о внедрении методов Lean (бережливого производства) и других инструментов локального совершенствования. Однако шлифовать целесообразно только то, что имеет хорошую основу. Иными словами, некоторый базовый набор правил организации, планирования, учета и контроля производственного процесса, — пусть и не самых совершенных, но отвечающих современным потребностям. В практике же управления до сих пор зачастую преобладает модель, основы которой еще много лет назад были заложены Тейлором и суть которой сводится к тотальному нормированию операций и сдельной оплате труда. Эту модель бессмысленно улучшать; ее следует заменить на более адекватную.
Краткая характеристика подходов
В течение последних нескольких лет на заводе разрабатывается и проходит апробацию система управления производством, основные элементы которой показаны на рис. 1.

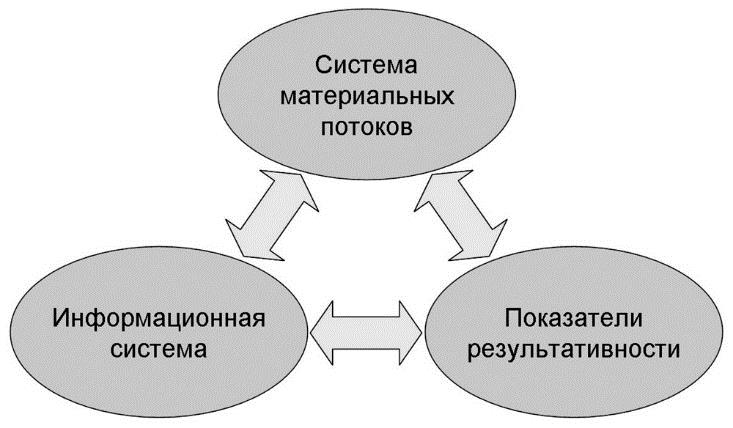

Рис. 1. Основные элементы системы управления производством
1. Система материальных потоков (чем управлять?) строится на принципах теории ограничений систем (ТОС) с использованием следующих подходов:
- отказ от «процессных деревень» и организация предметно-замкнутых производственных линеек по группам ДСЕ с разделением всех позиций на два класса: 1) обеспечивающих изготовление «по заказу» (к заданным срокам); 2) поддерживающих режим работы «по уровню» запасов (например, в кладовых комплектации сборочных отделений);
-
назначение «стратегического» внутреннего ограничения системы в точке схождения материальных потоков (то есть на конечной сборке); синхронизация работы ограничения по выходному потоку; вытягивание нужных ДСЕ из механообрабатывающих подразделений в соответствии с потребностями сборки;
-
оперативное реагирование (методами Lean и TQM) на появление в потоках блуждающих узких мест и «тактических» ограничений.
2. Информационная система (как управлять?) разрабатывается на принципах укрупненного планирования, учета и контроля ТОС с использованием следующих подходов:
-
предварительное планирование запусков по упрощенной схеме S-DBR (Simplified DrumBuffer-Rope, для ДСЕ первого класса) и «пополнение» типа MTA (Make-To-Availability, для ДСЕ второго класса);
-
организация фактических запусков по текущему состоянию потоков (для ДСЕ первого класса — на основе анализа размеров незавершенного производства) и наличию запасов в кладовых комплектации (для ДСЕ второго класса);
-
организация учета состояния всех материальных потоков в нескольких ключевых точках (межцеховые/межучастковые переходы);
-
диспетчирование и контроль движения потоков с применением схемы «раннего предупреждения», — на основе приоритетов, определяемых по степени пробоя «красных зон» буферов времени или запасов (DBM, Dynamic Buffer Management).

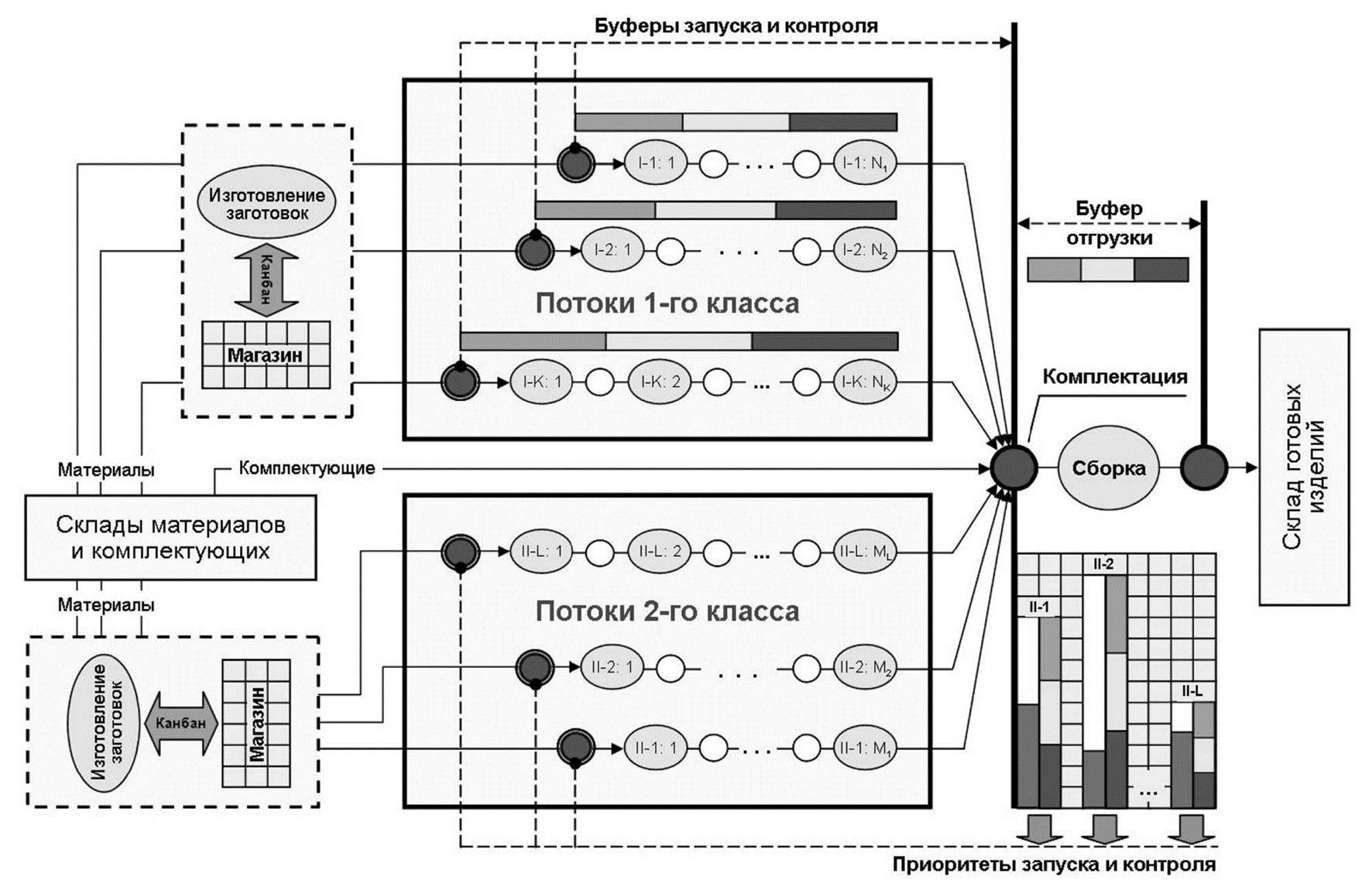

Рис. 2. Общая схема управления материальными потоками
3. Показатели результативности (зачем управлять?) формируются исходя из принципа оценки работ по конечным результатам с использованием следующих подходов:
-
разграничение полномочий центрального и локального уровней управления; баланс прав и ответственности исполнителей;
-
отказ от локальных критериев (загрузка оборудования, нормо-часы); согласование интересов всех основных участников производственной системы (владельцев, клиентов, работников).
На рис. 2 представлена общая схема управления материальными потоками в рамках разрабатываемой системы управления производством. Верхняя часть диаграммы соответствует потокам с управлением «по заказу», нижняя — «по уровню». Далее в статье более подробно описаны некоторые ключевые аспекты реализуемой концепции.
Механизмы управления потоками «по заказу»
Управление «по заказу» (потоки первого класса) — это набор способов организации типовых материальных потоков, а также формирования, запуска и контроля выполнения производственных заданий на изготовление ДСЕ на основании «внешних» клиентских заказов.
Планирование и контроль состояния потоков первого класса осуществляется централизованно в двух точках управления, — запуск соответствующих партий ДСЕ в производство и их поступление в сборочные отделения (схема S-DBR, рис. 3). Исходные параметры: размеры буферов (веревок) запуска и контроля, которые устанавливаются заранее для каждой конкретной номенклатурной позиции. Назначение и корректировка размеров буферов выполняется на основании анализа данных о фактических временах производственных циклов при помощи типовых инструментов DBM. Задача управления: обеспечение своевременного поступления деталей на комплектацию.

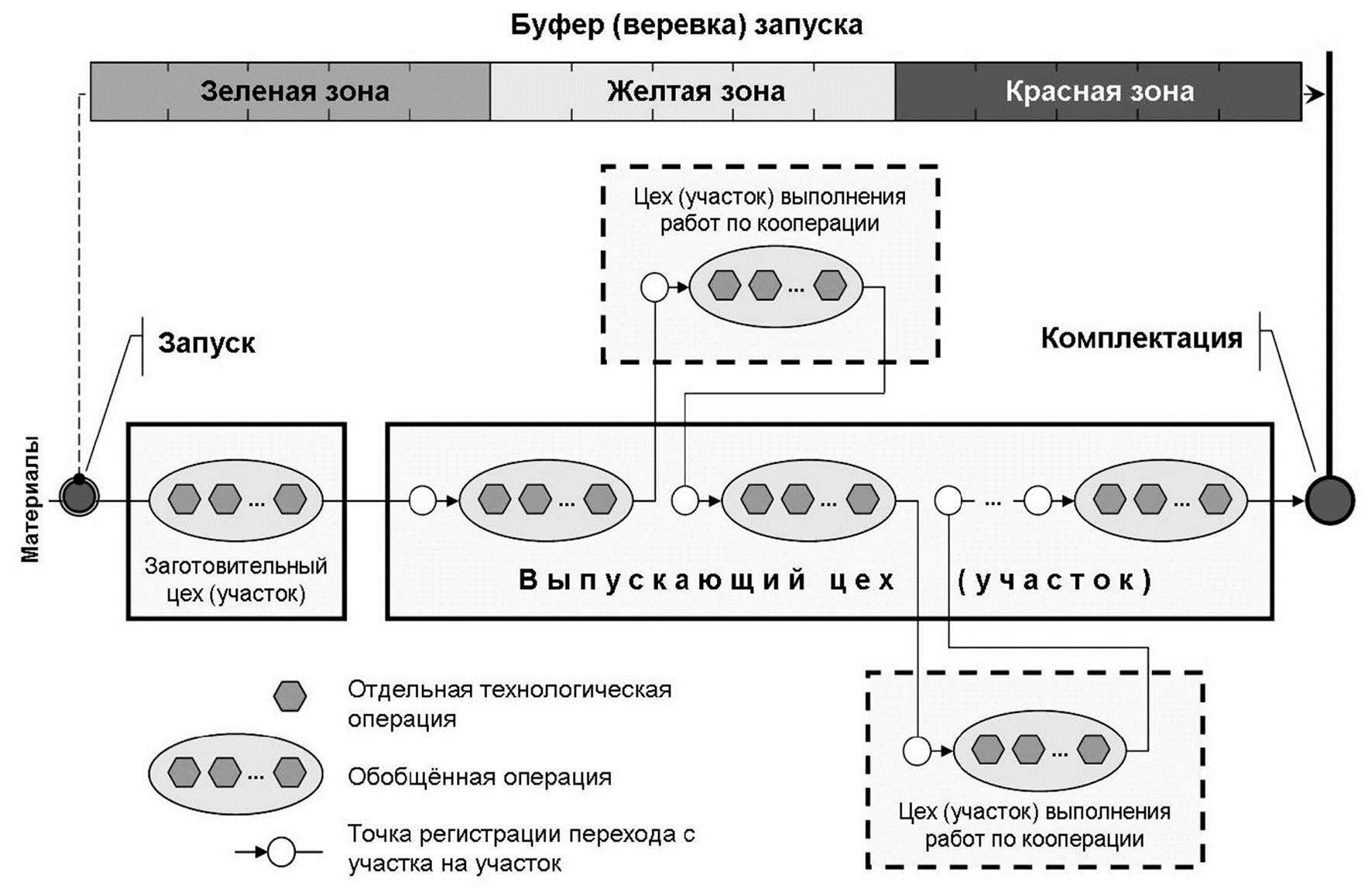

Рис. 3. Схема управления типовым потоком «по заказу»
Предварительные даты запуска определяются обратным планированием от предполагаемой даты выдачи соответствующего комплекта деталей на сборку. При этом по каждой партии ДСЕ формируется отдельный сопроводительный документ с уникальным номером (маршрутный лист) (см. пример на рис. 4) и штрихкодом для последующей однозначной идентификации на переделах.

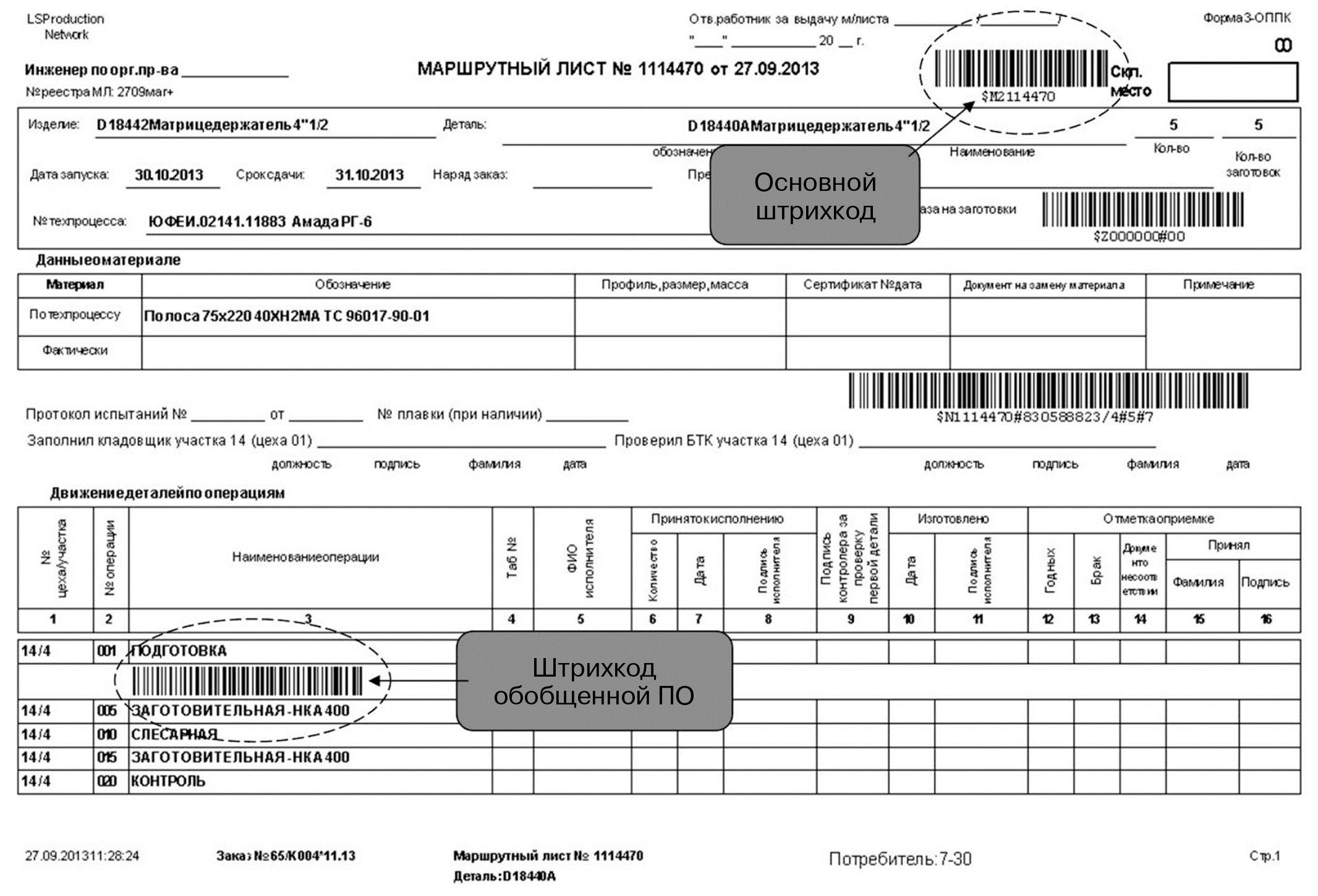

Рис. 4. Пример маршрутного листа
Важно отметить, что полученные описанным выше способом графики запуска являются предварительными. Их главная задача — зафиксировать сроки, к которым необходимо будет обеспечить производство соответствующими материалами и полуфабрикатами.
Это информация для службы снабжения. Фактический же запуск может происходить позднее, — в соответствии с данными регулярного мониторинга текущей загрузки потоков.
Как было сказано ранее, состояние потоков в промежутке между двумя главными точками управления анализируется по схеме «раннего предупреждения» (светофора) на основе данных фиксации движения потоков в дополнительных точках учета, например, при переходах между цехами или участками. При этом по каждому из выпускающих участков регулярно формируются отчеты по пробоям «красной зоны» временного буфера (то есть когда с момента запланированного запуска позиции прошло уже более 2/3 буферного времени, но соответствующая партия ДСЕ еще не поступила на комплектацию). Действует правило: «пока заказчик не подтвердил получение, данная партия ДСЕ числится за поставщиком (предыдущим по маршруту переделом)».
Механизмы управления потоками «по уровню»
Перевод на схему управления «по уровню» может быть целесообразен для следующих категорий ДСЕ, изготавливаемых в механообрабатывающих подразделениях:
-
поступающих в кладовые комплектации нескольких сборочных отделений;
-
применяемых в большой номенклатуре конечных изделий, регулярно изготавливаемых предприятием;
-
применяемых в серийной продукции;
-
технология изготовления которых предусматривает использование групповых заготовок;
-
нормалей и простых в изготовлении ДСЕ со сравнительно короткими производственными циклами;
-
сложных ДСЕ с достаточно длительными производственными циклами, превышающими стандартные сроки выполнения заказа.
В отличие от управления «по заказу», для потоков второго класса в качестве источников формирования потребностей выступают не внешние (клиентские) заказы на конечную продукцию завода, а само производство. В данном случае используется схема MTA, в которой ведется учет соответствующих ДСЕ не только в кладовых комплектации, но и в незавершенном производстве, — что предпочтительнее по сравнению, например, с методом «точки перезаказа» (order-point control), работающим исключительно по данным о складских запасах. Исходные параметры: целевой уровень и стандартный размер партии. Задача управления: обеспечение постоянного наличия на сборке деталей установленной номенклатуры.

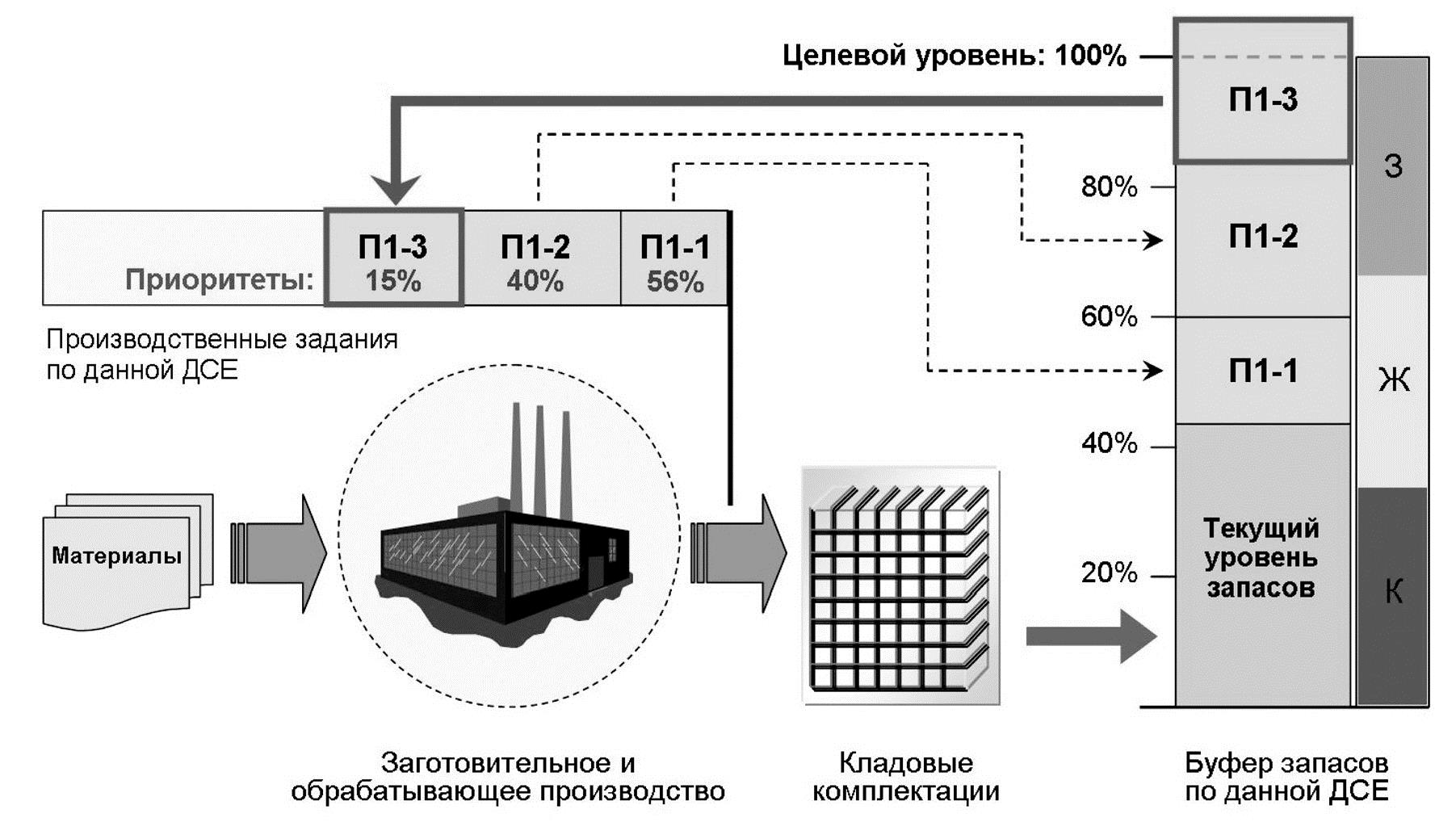

Целевой уровень (буфер запасов) — это величина, измеряемая в натуральных единицах и формируемая на основании данных о фактическом потреблении конкретной позиции на сборке. В том случае, когда общее количество ДСЕ, находящихся в свободном запасе (в кладовых комплектации) и на разных стадиях производственного процесса, оказывается ниже установленного для данной позиции целевого уровня, автоматически создаются «внутренние» заказы на изготовление очередной партии в количестве, перекрывающем образующийся дефицит и кратном стандартному размеру партии (который, в свою очередь, определяется исходя из технологических, экономических и иных соображений).
Применяются следующие правила планирования, учета и контроля (см. рис. 5):
-
создание «внутренних» заказов (производственных заданий) происходит на основе обобщения данных о наличии соответствующих ДСЕ по всем этапам обработки, включая кладовые комплектации, незавершенное производство и сформированные ранее (но еще не запущенные в производство задания);
-
фактический запуск в производство конкретного «внутреннего» заказа осуществляется по достижении этим заказом определенного значения приоритета;
-
приоритет каждого «внутреннего» заказа (как запущенного, так и не запущенного в производство) изменяется динамически — не на основе заранее прогнозируемых сроков сдачи (как для потоков с управлением «по заказу»), а исходя из анализа текущего состояния производства и наличия свободных запасов в кладовых комплектации;
-
целевые уровни периодически корректируются по данным о реальном потреблении соответствующих ДСЕ на сборке за определенный период времени. Учет движения потоков с управлением «по уровню» осуществляется так же, как и для потоков первого класса (по данным сканирования штрихкод маршрутных листах, см. рис. 4): укрупнено в точках запуска и поступления на комплектацию и, при необходимости, более детально — в промежуточных пунктах маршрута, соответствующих переходам между производственными переделами.
Рис. 5. Схема управления типовым потоком «по уровню»
В качестве механизма «раннего предупреждения» о возникновении ситуаций, которые в будущем могут привести к отсутствию в кладовых комплектации отдельных позиций ДСЕ и, следовательно, к срыву всего графика работы сборки, также применяются инструменты контроля DBM. Однако в отличие от потоков с управлением «по заказу», в данном случае анализируются пробои «красной зоны» буфера запасов (то есть позиции, по которым размер свободных запасов в кладовых комплектации опускается ниже отметки в 1/3 от соответствующего целевого уровня).
Показатели результативности
Организация материальных и информационных потоков в соответствии с описанными выше схемами и алгоритмами служит необходимым условием эффективной работы предприятия. Однако такое условие не является достаточным; не менее важным представляется и набор показателей результативности, по которым производится оценка исполнителей на всех уровнях управления. Например, хорошо известно, что широко применяемые в российском машиностроении критерии максимальной загрузки оборудования и сдельная оплата труда имеют ряд серьезных недостатков. В частности, их использование приводит к активизации внутри производственной системы мощных усиливающих контуров обратных связей, раскручивающих спираль ухудшения ситуации по всем направлениям, характеризующим доходность бизнеса компании. При этом реализуется следующая логическая цепочка:
-
цель производственной системы (ПС) — удовлетворение интересов ее участников;
-
основные участники ПС — владельцы, клиенты, работники;
-
интересы владельцев ПС — финансовый результат; интересы клиентов — своевременное получение от системы качественной продукции по приемлемым ценам; материальные интересы работников — достойная оплата труда;
-
когда работников оценивают не по конечным результатам (финансовым показателям предприятия, степени удовлетворенности клиентов и т.п.), то интересы участников ПС оказываются не согласованными.

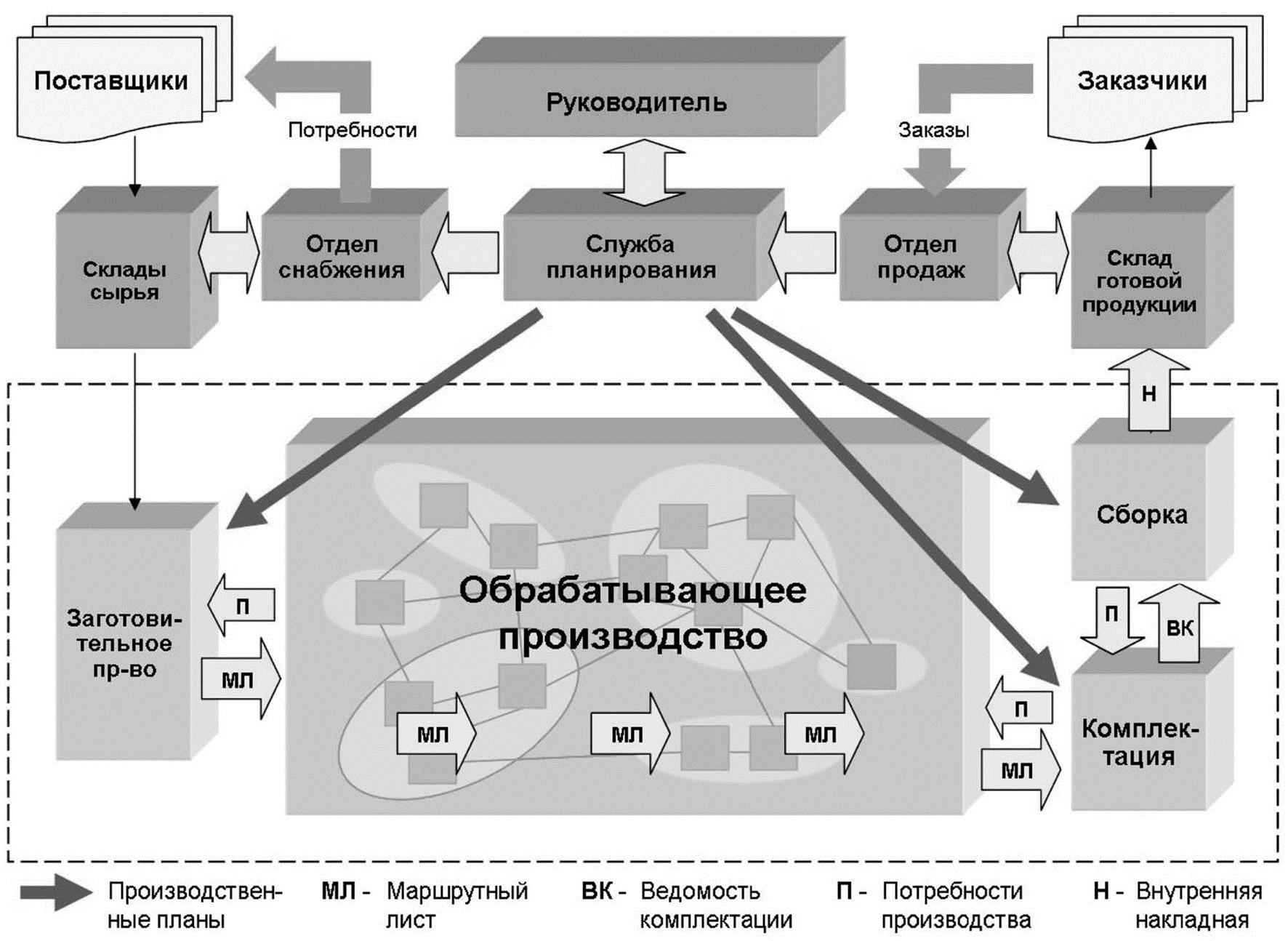

Рис. 6. Схема программной реализации информационной системы
Обычно задача разработки показателей результативности решается путем так называемой «декомпозиции» целей сверху вниз по иерархической структуре предприятия вплоть до формирования KPI (Key Performance Indicators) для отдельных работников. Фактически речь идет о том, что цели каждого подразделения пытаются представить в виде суммы целей входящих в него элементов более низкого уровня. К сожалению, доходность бизнеса является эмерджентным (а не аддитивным) свойством производственной системы и в принципе не образуется путем сложения локальных показателей.
Для согласования интересов основных участников производственной системы в качестве альтернативного подхода предлагается взять за основу оценку работ по командным результатам и применять два показателя ТОС: TVD (Throughput-Value-Days, дни задержки заказов) и IVD (Inventory-Value-Days, дни движения запасов). Первый хорошо подходит для потоков с управлением «по заказу» и предметно-замкнутых выпускающих подразделений, второй — для потоков с управлением «по уровню» и подразделений, преимущественно выполняющих работы по кооперации.
Что уже сделано и что еще впереди?
В настоящее время часть из описанных выше концепций и подходов к созданию системы управления нашего завода в той или иной мере реализована, часть находится на стадии тестирования, часть только готовится к практическому применению.
Система материальных потоков завода и соответствующая организационная структура предприятия за последние годы прошли через серию кардинальных изменений, направленных на построение и развитие синхронизированного производства, и сегодня можно с уверенность говорить о создании надежной основы для дальнейшего совершенствования.
Информационная система завода охватывает все бизнес-процессы управления производством, доведена до конкретных регламентов и рабочих инструкций и поддерживается набором специальных технических решений. В частности, разработанное программное обеспечение позволяет выполнять полный цикл сопровождения материальных потоков, начиная от регистрации поступления внешних заказов до отгрузки конечных изделий со склада готовой продукции (рис. 6). Централизованно создаются главные производственные планы: план отгрузки, графики запуска и комплектации. Автоматически выдаются команды на формирование и запуск производственных заданий. Движения потоков внутри обрабатывающих и сборочных подразделений отслеживаются путем сканирования соответствующих штрихкодов на сопроводительных документах (маршрутных листах, для сборки — ведомостях комплектации). На основании данных регистрации по всей производственной цепочке оперативно рассчитываются и уточняются текущие потребности. На уровне локального управления используются традиционные и тестируются новые инструменты выписки, учета и анализа наряд-заданий работникам, онлайн-комплектации и некоторые другие. В общей сложности развернуто более 200 автоматизированных рабочих мест системы в 22 подразделениях завода.
В настоящее время начаты работы по коренной модернизации действующего программного обеспечения с целью наиболее эффективного использования возможностей современной компьютерной техники и информационных технологий (64-разрядная архитектура, новые версии СУБД и операционных систем, графические интерфейсы и мобильные приложения).
При подготовке статьи за основу алгоритма внедрения взяты Рекомендации «Инновации ГК Ростех» В.В. Лебедева, генерального директора ОАО «Ковровский электромеханический завод» и эксперта-разработчика к.т н. С.Е. Жаринова, генерального директора ООО «ЛИПРО Р»
<...>
